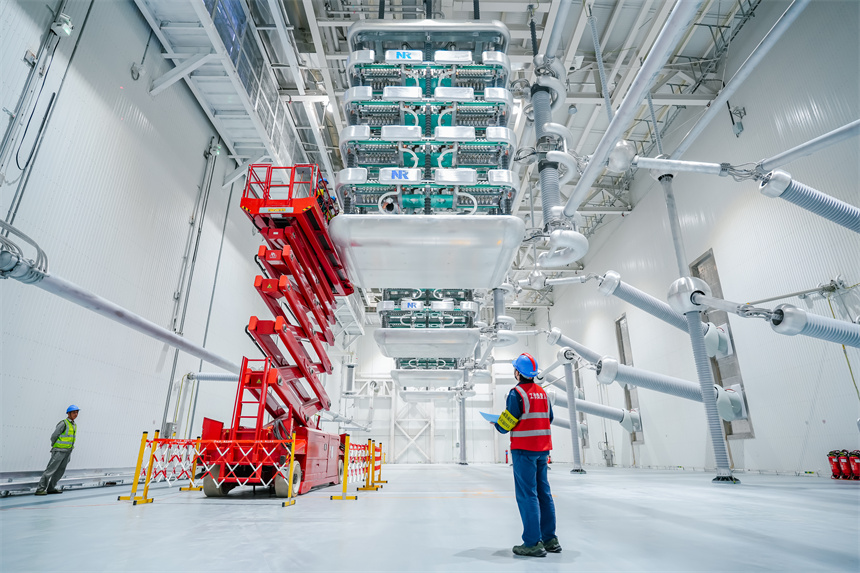

湖北第二條“外電入鄂”直流動脈首檢收官【3】
9月27日,在湖北黃石大冶的特高壓永興換流站,對講機聲與設備嗡鳴,金上—湖北±800千伏特高壓直流輸電工程投運后首次年度檢修,為這條“西電東送”大動脈進一步筑牢了安全運行根基。
作為首條深入川藏高原腹地的特高壓直流輸電工程,起於金沙江上游清潔能源基地,途經西藏、四川、重慶、湖北四省(自治區、直轄市),送端分別在西藏昌都換流站和四川康甘換流站,匯集水電及光伏等新能源﹔受端位於湖北黃石大冶的特高壓永興換流站,接入華中特高壓交流骨干網架。工程全線長近1900公裡,每年可輸送清潔電能約400億千瓦時,相當於替代標准煤約1200萬噸,減排二氧化碳約3000萬噸。它不僅是湖北第二條“外電入鄂”特高壓直流輸電動脈,更是構建湖北“三型三強”新型電力系統的關鍵支撐。
這條大動脈的特殊之處,在於它是全球首個在高海拔地區成功應用分址級聯技術的特高壓直流工程。簡單來說,就是將特高壓換流站的±800千伏高端和±400千伏低端兩個部分“分家”布置,再通過直流線路連接起來,像一座“拆開又連上”的超級換流站。於是,原本“端對端”的兩個站,變成了永興、康甘、昌都三個站。金沙江上游的清潔能源沿著500千伏交流輸電線路進入昌都、康甘換流站,交流電轉化為直流電后統一經康甘換流站“轉乘”±800千伏特高壓直流輸電線路直送湖北。
也正因這一特殊布局,特高壓永興換流站首檢完成后的調試工作比常規站更加復雜。本次年度檢修為期15天,負責管理特高壓永興換流站的國網湖北直流公司實行“雙項目經理”制,對綜合協調、安全管控、精益化檢修等方面嚴格把關,同時組織各級勞模工匠組成技術指導專家團隊,計劃完成換流站例行檢修973項、差異性和針對性檢修項目23項、消缺項目146項、隱患治理項目10項、技術監督項目10項,涵蓋2994台(套)設備,全面夯實首檢質量,保障換流站長期安全穩定運行。
檢修高峰期,特高壓永興換流站現場有872名參檢人員,在42個作業面高效作業,對雙極高低端換流變及其進線、閥廳、雙極直流場、接地極、交流濾波器、母線、低壓電抗器、站用電等一二次設備開展檢修,全方位排查設備潛在隱患,全面提升設備健康水平,為湖北乃至華中地區實現“雙碳”目標持續提供強有力的外部清潔能源支撐。
中秋的月亮升起來時,城市鄉村沉浸在團圓的燈火裡,而永興換流站的設備區依舊燈火通明。對他們來說,這個中秋沒有完整的假期,卻有著另一種“團圓”——讓金沙江上游的“水風光”,跨越近1900公裡,在特高壓永興換流站安全匯入華中電網,守護千家萬戶的明亮與溫暖。
從川藏高原到荊楚大地,這條“西電東送”大動脈經過首次全面“體檢”后,將以更健康的姿態,繼續把遠方的清潔綠電,穩穩送進萬家燈火。(歐陽雷)
