湖北荊門長湖防汛告急 國家電網黨員突擊隊改造變電站提前送電

2020年07月14日13:00  來源:人民網-湖北頻道


搶險救援,爭分奪秒﹔筑堤固壩,與時間賽跑。燈火通明的湖北荊門后港鎮長湖大堤上,9000名干部群眾嚴防死守。

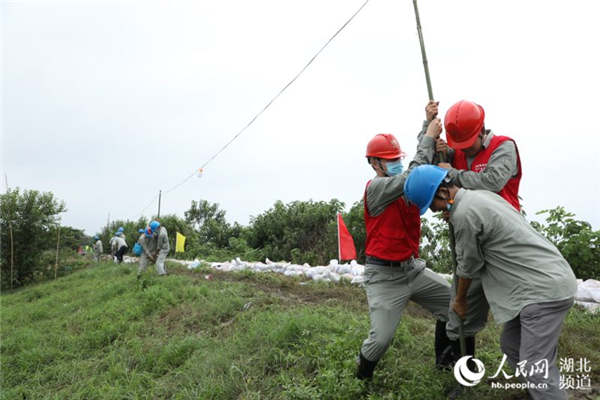

電力紅馬甲黨員服務隊在長湖大堤上架設臨時照明線

7月13日晚上8時,國網沙洋縣供電公司長湖防汛負責人萬平暢帶領黨員突擊隊,正在為給抗洪大軍提供照明的3000米臨時照明線“體檢”。

“連續4天3夜,雙變多回路供電更加穩定充足,安全可靠,我們有信心戰勝洪水。”源源不斷地為抗洪排澇提供強大動力的,正是剛剛完成改造工程而提前送電的110千伏后港變電站。

后港變電站改造工程原本計劃5月底完工,受疫情影響,施工進度滯后2個多月。工程進入攻堅關鍵時刻,恰逢雨水多,持續時間長的惡劣天氣,給施工帶來了嚴峻挑戰。

電力紅馬甲黨員服務隊在長湖大堤上架設臨時照明線

面對的更大挑戰是,入梅以來,湖北省已經經歷了8輪強降雨,雨量大、汛情猛、險情多、災情重。位於后港鎮的長湖水位持續上升,創歷史新高,汛情持續加劇。往日的魚米之鄉面臨著洪澇災害的威脅。

各級防汛指揮部門都下達了“死命令”, 在汛情來臨之前,為后港鎮及毛李、拾橋、瞄集、蛟尾等周邊地區提供電源的后港變電站必須提前完成改造任務!

汛情就是命令,防汛就是責任。改造工程必須提前完成,沒有任何商量的余地。

外面的雨下個不停,后港變電站項目部擠滿了人卻異常寂靜,大家隻能聽到滴答滴答的雨聲。

“外面下雨難道我們不能在室內‘施工’嗎?白天做不完的工程,難道我們不能晚上繼續干嗎?”項目經理袁衛兵離奇的想法,一語驚醒夢中人,使大家很快悟出了其中的道道。

大家連夜把項目會議室、走廊等所有地方的雜物清干淨,騰出空間作為室外供電設備的“加工車間”“組裝車間”﹔修編施工方案,重新調整施工節點﹔以黨員為骨干,施工人員兩班倒,晝夜不間斷作業。

電力紅馬甲黨員服務隊在長湖大堤上架設臨時照明線

遇到雨天,休息區成了施工區,接地扁鐵制作、線夾連接加工、高壓設備組裝,一一安裝到位,擺放整齊。雨水一停,大家爭分奪秒,全員上陣,連剛下夜班的施工人員也主動動起手來,三個小組緊密配合,高效率完成母線制作安裝、設備吊裝及高處作業等工作。

天公作美,7月9日迎來了一個難得的好晴天,工作負責人蔡智超抓住時機,精心組織,全員鏖戰,加班加點,緊鑼密鼓地完成了后港變2號母線及所屬設備的高壓試驗,所有試驗數據均合格,具備投產條件。

10日18時,兩天一夜未合眼的施工人員見証“奇跡”:后港變2號母線及2號主變送電成功,比原計劃提前20余天。

在送電成功后的兩個小時,后港鎮大雨滂沱,長湖水位告急……改造一新的后港變電站默默地屹立在長湖邊,全力為抗洪排澇工作提供著雙電源的可靠電力保障。(文/黃林 鄧睿 蔡智超 圖/楊凱珺)
