國網湖北送變電公司綜合檢修500千伏鄂贛聯網輸電線路【2】

2022年10月16日12:29 | 來源:人民網-湖北頻道
小字號

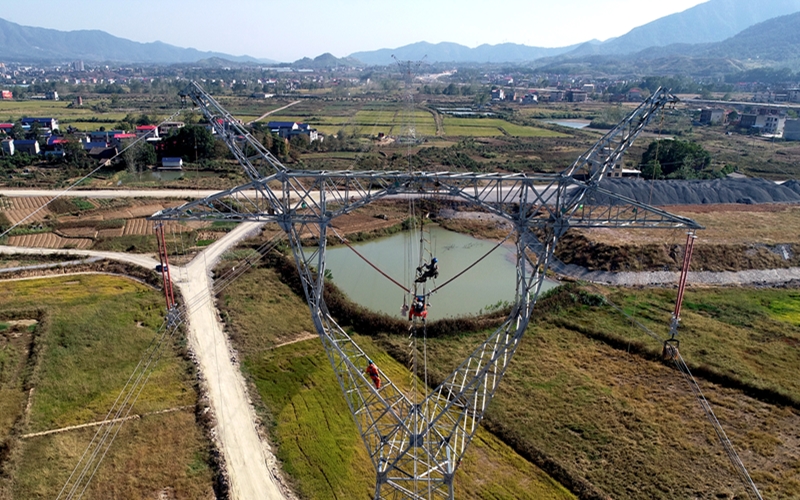

施工人員高空附件安裝作業。鄒小民攝
施工人員高空附件安裝作業。鄒小民攝

10月15日,經過國網湖北送變電工程有限公司500多名施工人員連續6天奮戰,500千伏磁永線綜合檢修主體施工完成。

500千伏磁永線起於湖北省磁湖變電站,止於江西省永修變電站,是與江西電網聯通的省間聯絡線。此次綜合檢修施工區域位於湖北省大冶市,主要包括34號至184號地線更換工程、72號拉線塔改造工程、武陽高速穿越500千伏磁永線差異化改造工程和年檢消缺共4項具體任務。施工中沿線跨越鐵路2條、高速公路2條、一級公路9條、220千伏電力線路3條、110千伏電力線路8條等, 其中跨越武九鐵路、新武九鐵路需夜間施工。

為高標准完成施工任務,國網湖北送變電工程有限公司提前對現場進行勘察,制訂詳細周密的施工方案和應急預案,科學安排施工進度。同時,投入21台機械設備,由黨員干部帶領精干力量堅守關鍵點位,通過“安管”平台標准化作業安全監督卡逐項核查,以“現場+遠程”的形式監督稽查管控現場,壓降作業風險,確保工程順利推進。

該線路經過綜合檢修后將進一步強固區域電網、助力地方經濟發展。(郭暉)
